Dobar dan,
zanima me status projekta “Obnova toplinarstva grada Rijeke”. Na web stranici Energa navedeno je vrijeme provedbe projekta 2021. – 2023. do kada je projekt produžen odnosno kada će sve faze biti dovršene?

Najviše me zapravo zanima kada će započeti i završiti radovi na dionici toplovoda od nebodera Braće Fućak 4 prema Petra Jurčića 24 i Braće Cetina na Zametu?

marinc / 06.09.2024.

Poštovani,

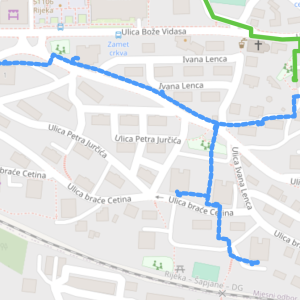

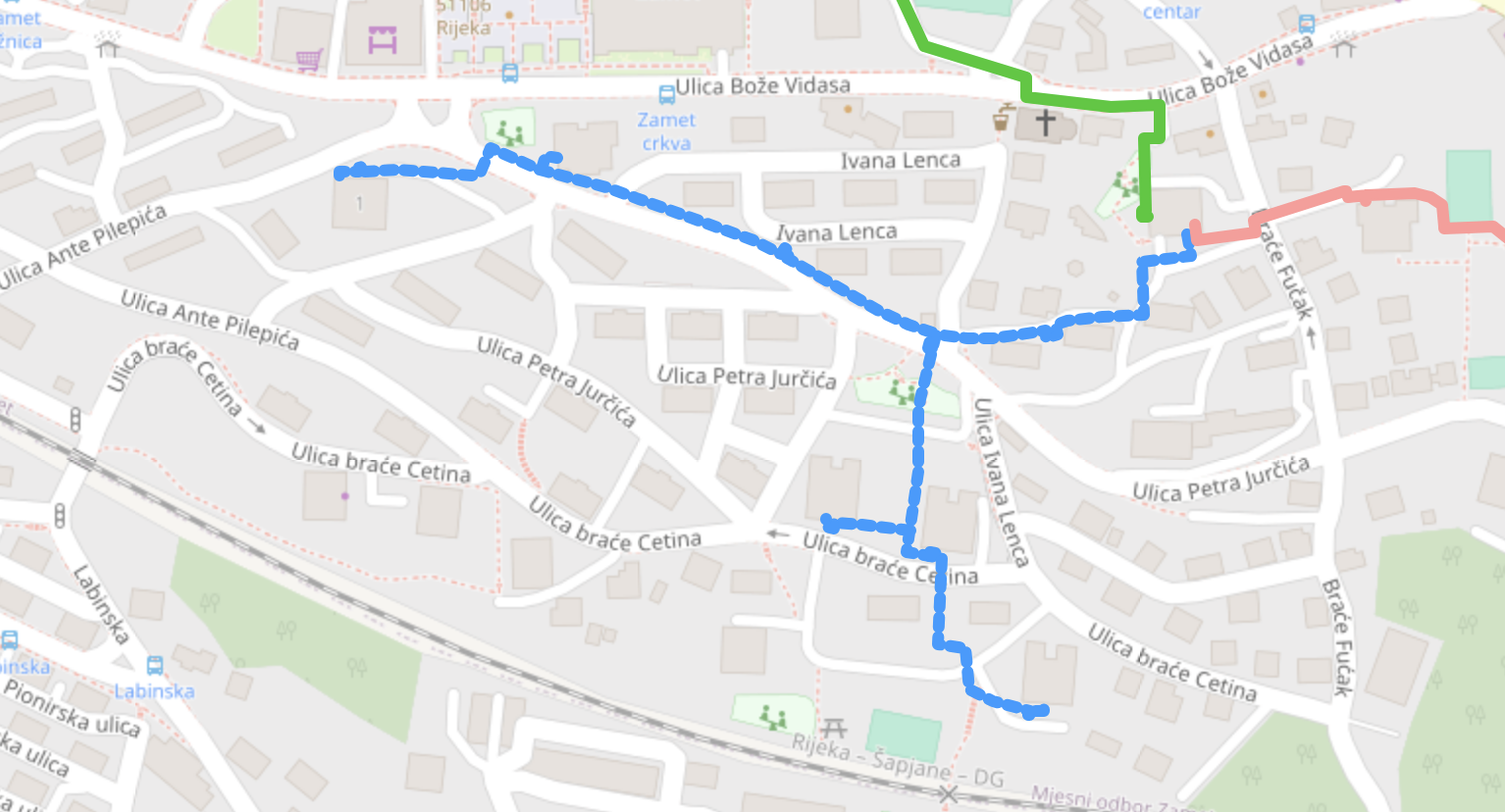

Projekt obnova toplinarstva grada Rijeke u suglasnosti s Ministarstvom regionalnoga razvoja i fondova Europske unije u fazama se provodi do kraja 2025. godine. To se odnosi na radove na distributivnoj mreži, dok su radovi na rekonstrukciji toplana završeni. Dionica radova navedena u Vašem pitanju, navode u Trgovačkom društvu Energo d.o.o., dio je trase Zamet – krak 2 na kojoj je početak radova planiran krajem 2024. godine, a završetak krajem prvog kvartala 2025. godine.
S poštovanjem, Gradska uprava.
