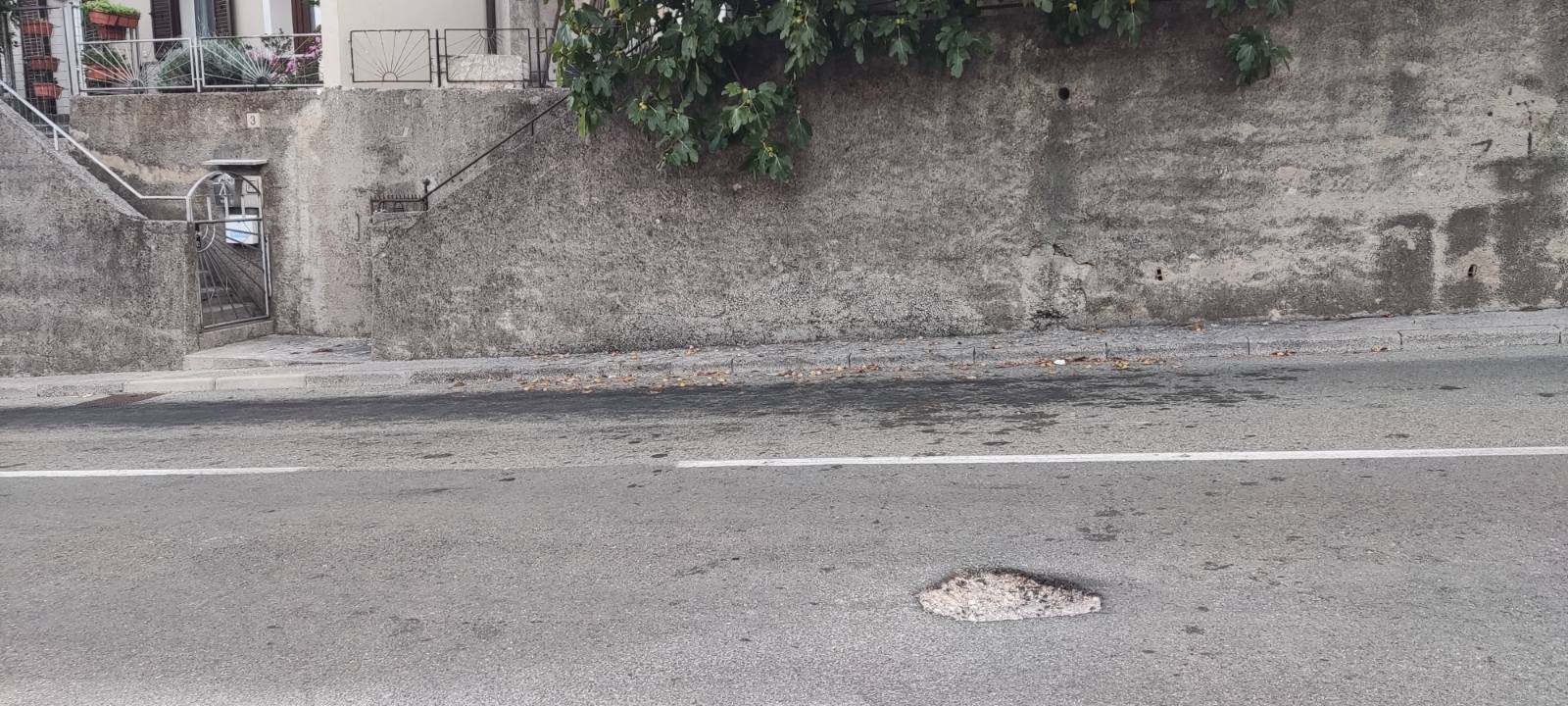

Vec mjesecima u ulici Ratka Petrovića je rupa na cesti kod broj 3. Rupa u asfaltu stalno raste kako vozila prolaze preko nje. Dali se to moze sanirati prije nego uzorkuje neku veću štetu ili nesreću?

Drugo pitanje je kada misle završiti zadnji sloj asfalta u ulici Tome Strižića? Od kada su “završili” sa radovima na cijevima od toplane ostavili su kolnik bez zadnjeg sloja asfalta.

Hvala

Lacko / 21.08.2023.

Poštovani,
neposredno nakon što smoga dobili Vaš smo upit proslijedili nadležnoj službi Trgovačkog društva Rijeka plus d.o.o. Vjerujemo da ste imali priliku uvjeriti se kako je udarna rupa u Ulici Ratka Petrovića privremeno sanirana hladnom masom, što će nedvojbeno pridonijeti povećanju prometne sigurnosti te spriječiti moguće štete na vozilima. Nažalost, u ovom trenutku Ulicu Tome Strižića nije moguće potpuno sanirati, s obzirom da će se u njoj i dalje izvoditi radovi. Stoga Vas ljubazno molimo za strpljenje i razumijevanje.
S poštovanjem, Gradska uprava.

Hvala Vam na brzom odgovoru i brzom rješenju za rupu u Ulici Ratka Petrovića.

Do kada se izvode radovi u Ulici Tome Strižića? Vec duze vrijeme nema nikakvih radova tamo

LP

Nastavno na ulicu Tome Strižića, da ne otvaram novu temu, smatram da je velika sramota odgovornih ljudi Grada Rijeke i K.D.Energo način na koji se izvode radovi i nadzor istih, a da ne govorim o očitoj nesposobnosti/nestručnosti izvođača radova.

Takvu konstataciju temeljim na sljedećem:

1. Ulica Tome Strižića je privremeno otvorena bez ikakvih znakova upozorenja na radove i neravnine na kolniku.

2. Ostavljeni hidraulični čekić i korpa od rovokopača nasred nogostupa kod mosta Sv.Ana onemogućava pješački promet

3. Ostavljen ručno docrtani znak sa smjerom pružanja glavnog pravca (kod mosta Sv.Ana)

4. Kompletna trasa kolnika je propala u sredini što govori da sabijanje tla nakon iskopa rova i postave cijevi nije provedena na odgovarajući način

5. Prijelazi sa starog (postojećeg) asfaltnog kolnika na nedovršeni kolnik nisu privremeno napravljeni da spriječe udare na pneumatike vozila

6. Izdignuti poklopci šahti nisu označeni (pa makar i fluorescentnim sprejem)

7. Pogrešni prometni znakovi i označavanje obilaznih pravaca (više puta upozorio na njih)

Poštovani,
po završetku radova koje u Ulici Tome Strižića izvodi Trgovačko društvo Energo, nastavljaju se radovi Komunalnog društva Vodovod i kanalizacija. Na snazi je privremena prometna regulacija te je postavljen privremeni sloj asfalta. Po konačnom završetku radova, a prije postavljanja završnog sloja asfalta, sabijanje tla i poravnavanje će biti izvedeno na odgovarajući način.
U zadnjoj fazi izvođenja radova u kojoj je Energo bio investitor na ovoj lokaciji nije bilo obilaznih pravaca, a svi prometni znakovi koji ne spadaju pod trenutnu regulaciju prometa stavljeni su van funkcije.
Vezano uz visinu prijelaza između asfaltnog i privremenog sloja kolnika, za istaknuti je da ona iznosi 4 cm, što je standardna praksa. Uz odgovarajuću prilagodbu brzine vozila, za njih ne predstavlja problem.
Nadalje, poklopci šahti koji su izdignuti iznad razine kolnika već su dva puta označavani, a postavit će se i žuto-crna traka koja će dodatno upozoravati na njih.
Čekić i korpa rovokopača su, odmah po uočavanju neadekvatnog mjesta za odlaganje, uklonjeni s nogostupa.
U Komunalnom društvu Vodovod i kanalizacija d.o.o. navode da je, uz trenutačne radove tvrtke Energo d.o.o., na ovoj lokaciji u planu izgradnja transportnih kolektora i optimizacija postojećeg sustava odvodnje na području Rijeka Istok – Rekonstrukcija Ulice Vjekoslava Dukića i izgradnja vodno-komunalne infrastrukture. ViK je radove već započeo u Ulici V. Dukića. Nadalje, obavit će se i rekonstrukcija raskrižja ulica Vjekoslava Dukića i Tome Strižića. Prva faza obuhvaća trasu Ulice Vjekoslava Dukića od cca 250 m, pri čemu kolnik postaje trotračni, a unutar trase obavit će se i rekonstrukcija sustava oborinske odvodnje, postavljanje javne rasvjete te izgradnja distributivne telekomunikacijske kanalizacije (DTK). Investitori su Grad Rijeka, KD Vodovod i kanalizacija i Energo d.o.o. I ovi su radovi već počeli u Ulici. V. Dukića. Uz sve navedeno planirana je i rekonstrukcija raskrižja Ulice Vjekoslava Dukića i Tome Strižića. Druga faza obuhvaća radove preoblikovanja postojećeg “T” raskrižja u četverokrako raskrižje s kružnim tokom prometa, točnije u rotor. Time je obuhvaćeno i prelaganje dijela postojećih instalacija u cilju izmještanja okana i poklopaca na površine izvan kolnika, prilagodba ogradnih zidova i pješačkih površina novom raskrižju i niveletama te izgradnja dijela vodovodne i plinske instalacije U sklopu izgradnje bit će srušen postojeći objekt koji se nalazi unutar obuhvata. Iinvestitori su Grad Rijeka, KD Vodovod i kanalizacija i Energo d.o.o. Upravo su započeli radovi na rušenju objekta i ogradnog zida u Ulici Tome Strižića. S obzirom da je riječ o radovima izvan kolnika, promet se nesmetano odvija.
S poštovanjem, Gradska uprava.
